SMT交期说明
更新时间:2025-12-23 18:47
34472
10
文档错误过时,
我要反馈
34472
您好,SMT生产时间不包含PCB生产时间。
您在系统上所看到的交期和发货时间,指的是您的订单从【支付后排产到嘉立创生产完成、打包发货】的所需时间,不包含快递公司收件与路上所需的时间。我们默认按显示日期的当天 24:00 前安排发出。

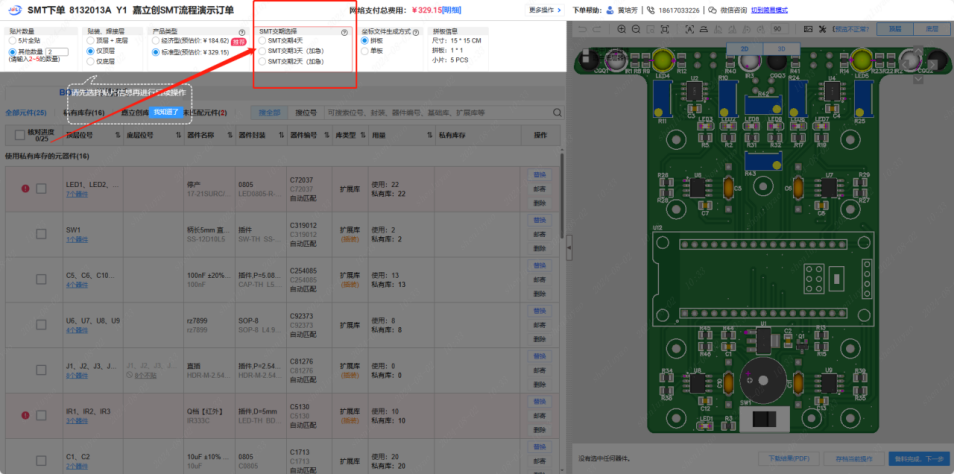

一 SMT发货选项展示

二SMT加工天数规则:
系统对订单内加工的贴装元器件、插装器件、个性化服务、生产排产时间,综合计算得出后显示。
三 SMT发货计算规则:
1. 没有使用到邮寄、预订元器件。在PCB发货上增加SMT选择的天数SMT发货时间。
例如,SMT发货选3天,PCB发货为1号。SMT发货为4号(1+3)。
2. 有使用邮寄、预订元器件:
2.1经济型:在邮寄或预订元器件入库后,开始生产PCB与SMT。PCB与SMT发货在器件入库后重新计算
例如:1号支付货款,系统给出PCB发货1天,SMT发货2天,正常为4号发货(支付当天不算交期)。
邮寄器件5号才入库,PCB+SMT发货为8号(5+1+2)。
2.2标准型:在邮寄器件如入库时间晚于PCB时间,按【邮寄入库时间】加【SMT生产时间】为SMT发货。
例如:1号支付货款,系统给出PCB发货时间为3号,SMT生产时间为3天,正常为7号发货(支付当天不算交期)。
邮寄器件5号才入库,晚于PCB完成时间。发货时间为8号(邮寄入库当天不算)
3. 改需要SMT订单(PCB订单付款后再改为需要SMT加工服务):
3.1 PCB板在嘉立创,需要评估用SMT支付时间
用户SMT订单支付时间加一天,如还没到PCB交期,按【PCB交期】加【SMT生产时间】为SMT发货时间
用户SMT订单支付时间加一天,如超过PCB交期,SMT生产进度内【SMT系统发货时间】为SMT发货时间
3.2 PCB以发货给用户,在嘉立创SMT生产车间收到用户邮寄的PCB光板后,再按SMT生产时间来算发货时间
例如,SMT生产时间需要3天。用户1号邮寄出,SMT车间3号收到PCB光板,SMT6号出货(3+3)
三 SMT加急收费规则
1. 按系统显示的交期,减少两天,加急费按300元每天收取。
例如,系统给出5天生产时间,减少1天,加费300元;减少2天,加急费600元。
2. 如减少时间超出2天,加急费用在前面的基础上再增加200元每天。
例如,系统给出10生产时间。减少2天,加急费600元,减少3天,加计费1100元,减少4天1800元
注:第三天为500元一天,第四天为700元一天,第五天为900元一天
四 加急订单拖期未发
1. 批量收费加急订单(加工数量>30大片):因小批量数量多,有可能因为各种原因导致板子无法准时交货,如果无法准时发货,拖迟交期,可申请退相应加急,用户必须要接受产品。
例如 批量拖期: 下单付费加急减少4天后发货时间为1号。嘉立创发货时间如为2号,退700元,如为3号退1200元。
2.样板收费加急订单(加工数量≤30大片):因特殊情况,样板未能准时发货,可申请退相应交期加急费,用户必须要接受产品。
例如 样板拖期:下单付费加急减少2天后发货时间为1号晚上发货。嘉立创发货时间为2号,退300元加急费。
尊敬的客户您好!我这边通知客服联系您!您下次需要修改交期可以直接联系您的客服专员。
尊敬的客户您好!您有什么问题可以正常留言哦!
您好可在SMT订单列表查看对应订单生产进度可以看到,近段时间都是旺季,工厂爆单;交期可能会有一两天的延期情况,如着急的可在订单详情里联系您的业务专员给您催单。
尊敬的客户您好!我们只支持邮寄物料的,但是一些常用的物料建议您使用嘉立创库存的。
尊敬的客户您好!上传坐标和清单后到匹配界面顶部是可以选择SMT交期。可以选择加急也可以选择普通交期。
尊敬的客户您好!看了一下您的订单您的订单是经济型是很多客户拼在一个大的工作板材上一起做板一起贴片,完成后才锣板分开,您的订单有邮寄和预订要等您邮寄物料入库和预订物料入库后才可以排单生产哦!
您好,您可以在立创商城购买,直接邮寄给我们的SMT工厂,如您不知道邮寄的地址,麻烦您联系下您SMT在线下单/计价列表里的业务进行咨询
SMT用的是高温锡膏,标准型回流焊温度为240+/-5度。
- PCB帮助文档
- SMT帮助文档
- 钢网帮助文档
- PCB讨论
- SMT讨论
- 钢网讨论
